Buenas tardes a tod@s,

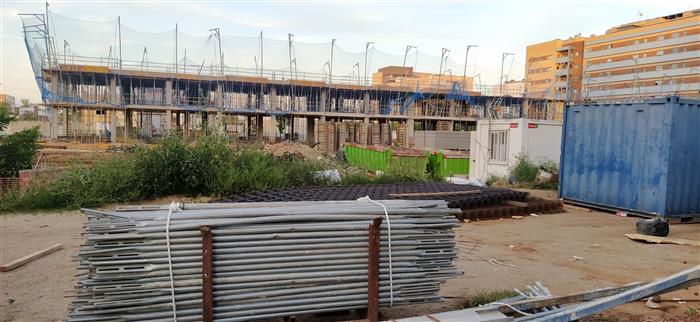

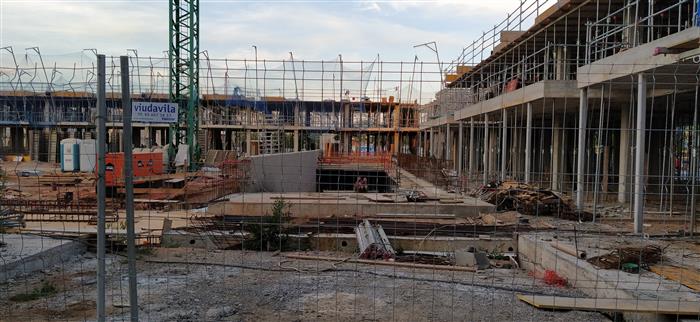

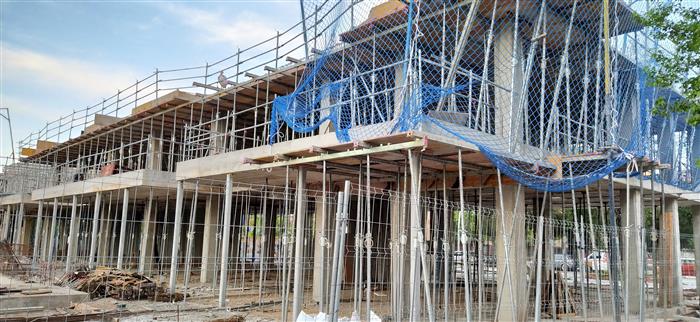

Adjunto fotografías del estado de las obras a fecha 30/04/2020. Como véis, actualmente tienen prácticamente encofrado en su totalidad el techo de planta primera por lo que continúan con su ritmo. Hay que tener en cuenta que, con respecto al anterior post han habido 2 semanas de parón obligado. A esto, supongo que habrá algo de ralentización al tener que cumplir con medidas de distanciamientos, turnos, etc. Pese a ello, en 2 semanas han levantado una planta entera, lo que no está nada mal.
Por lo visto hasta ahora, suelen levantar una planta en 2 semanas y media – 3 semanas aprox. (1 semana – 1 semana y media para hormigonar el nuevo techo, armar nuevos pilares, encofrarlos y 1 semana – 1 semana y media para hormigonar dichos pilares y encofrar el futuro techo)
